Resposta curta
Para fazer a obra em etapas, divida pela ordem natural dos serviços, não pelos cômodos mais bonitos. Primeiro o que está escondido e protege a casa, depois o que se usa todo dia, por último o acabamento. Cada etapa precisa terminar inteira antes de a próxima começar. Junte o dinheiro antes de abrir cada uma.

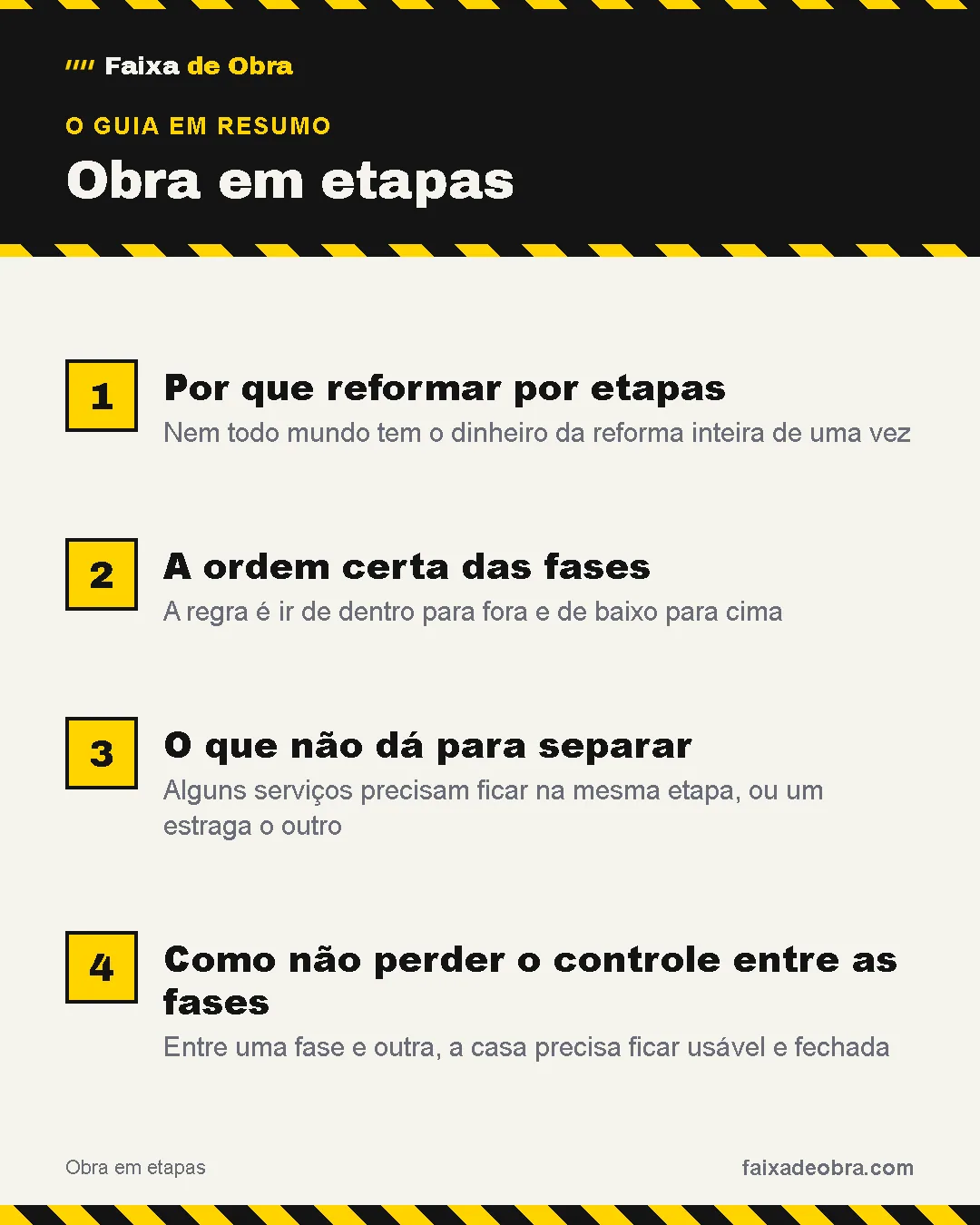

Neste guia
Por que reformar por etapas
Nem todo mundo tem o dinheiro da reforma inteira de uma vez. Fazer por etapas permite pagar com o que entra no mês, sem dívida cara. Também dá tempo de decidir com calma os acabamentos.
O risco é a obra virar uma eterna "metade". Etapas mal divididas deixam serviços pela metade, que estragam e precisam ser refeitos. A divisão certa evita isso.
A ordem certa das fases
A regra é ir de dentro para fora e de baixo para cima:
- O que protege a casa. Infiltração, impermeabilização e reparos de base. Se a água entra, o resto estraga.
- O que está dentro da parede. Encanamento e elétrica antes de qualquer revestimento novo. A parte elétrica é de eletricista habilitado, com registro, e mudanças em parede que sustenta peso pedem engenheiro ou arquiteto.
- O que se usa todo dia. Banheiro e cozinha, que concentram os serviços mais caros.
- Acabamento. Piso de sala e quarto, pintura geral, iluminação decorativa.
O guia a ordem certa dos serviços detalha a sequência dentro de cada fase.
O que não dá para separar
Alguns serviços precisam ficar na mesma etapa, ou um estraga o outro:
- [ ] Troca de cano e revestimento da mesma parede.
- [ ] Impermeabilização do box e o piso do banheiro.
- [ ] Ponto elétrico novo e o reboco da parede onde ele passa.
- [ ] Contrapiso e o piso que vai por cima.
- [ ] Massa corrida e a primeira demão de tinta.
Separar esses pares obriga a quebrar de novo o que já estava pronto. É o jeito mais caro de economizar.
Exemplo resolvido: 12 meses de reforma
Luana orçou a reforma da casa em R$ 30.000 e consegue guardar R$ 2.500 por mês. Ela não quer fazer dívida.
As contas:
- tempo para juntar tudo: R$ 30.000 ÷ R$ 2.500 = 12 meses.
Em vez de esperar 12 meses para começar, ela divide em três fases e começa cada uma quando o dinheiro dela estiver guardado:
| Fase | O que inclui | Custo | Começa no mês |
|---|---|---|---|
| 1 | Infiltração, encanamento e elétrica | R$ 7.500 | 3 |
| 2 | Banheiro e cozinha | R$ 15.000 | 9 |
| 3 | Piso e pintura da sala e quartos | R$ 7.500 | 12 |
As contas das fases:
- fase 1: 3 × R$ 2.500 = R$ 7.500, pronta no mês 3;
- fase 2: 6 × R$ 2.500 = R$ 15.000, juntados do mês 4 ao 9;
- fase 3: 3 × R$ 2.500 = R$ 7.500, do mês 10 ao 12;
- total: R$ 7.500 + R$ 15.000 + R$ 7.500 = R$ 30.000.
Ela ainda separa uma reserva de imprevisto dentro de cada fase. A primeira, que mexe no que está escondido, leva a maior parte.
A regra geral: cada fase começa com o dinheiro guardado e termina inteira.
Como não perder o controle entre as fases
Entre uma fase e outra, a casa precisa ficar usável e fechada. Anote o que foi feito, guarde as fotos das paredes abertas antes de fechar e os comprovantes. Na fase seguinte, o profissional, novo ou o mesmo, vai precisar saber onde passam os canos e os fios.
Os preços mudam entre as fases. Refaça o orçamento antes de cada uma. O guia custo da obra por m² traz a referência do mês, e o guia reserva de imprevisto mostra quanto separar.
Erros comuns
- Começar pelo cômodo mais bonito. Muita gente acha que a sala reformada anima a continuar. Na verdade, se o encanamento ou a infiltração vêm depois, a sala nova pode precisar ser quebrada.
- Dividir serviços que andam juntos. Muita gente separa o cano do revestimento para caber no mês. Na prática, a parede é quebrada duas vezes, e o barato sai caro.
- Abrir a fase sem o dinheiro inteiro. Muita gente começa contando com o salário do mês seguinte. Na verdade, qualquer imprevisto deixa a fase pela metade, porque não há folga.
Perguntas frequentes
Dá para reformar a casa aos poucos?
Dá, desde que as etapas sigam a ordem dos serviços: primeiro o que protege e o que fica dentro da parede, depois banheiro e cozinha, por último o acabamento. Cada etapa precisa terminar inteira.
Qual a primeira etapa de uma reforma?
Resolver infiltração e o que está dentro da parede: encanamento e elétrica. Se isso fica para depois, os revestimentos novos podem precisar ser quebrados.
Vale mais a pena reformar tudo de uma vez?
Se você tem o dinheiro e pode sair de casa, uma obra única costuma ser mais rápida e evita remobilizar a equipe várias vezes. Sem o dinheiro inteiro, fases bem divididas evitam dívida cara.
Teste você mesmo
- Sua reforma custa R$ 18.000 e você guarda R$ 1.500 por mês. Quantos meses leva para juntar tudo?
Ver resposta
R$ 18.000 ÷ R$ 1.500 = 12 meses.
- Cano novo e azulejo da mesma parede podem ficar em fases diferentes?
Ver resposta
Não. A parede seria quebrada de novo; os dois ficam na mesma fase.
- Por que refazer o orçamento antes de cada fase?
Ver resposta
Porque os preços de material e mão de obra mudam ao longo dos meses.
Fontes
- SINAPI, tabela 2296: custo médio do m², IBGE, agosto de 2026 (abre em nova aba): a variação mensal do custo da construção, que pede orçamento novo a cada fase.
- Anotação de Responsabilidade Técnica (ART), Confea, 2026 (abre em nova aba): o responsável técnico quando a fase mexe em estrutura ou instalação. Trecho: "A Anotação de Responsabilidade Técnica (ART) é o instrumento legal"
Como este guia foi feito
Escrito por Artur Batissoco, com apoio de inteligência artificial na redação. Revisado por Artur Batissoco. As fontes foram conferidas em 08/10/2026. Os valores do exemplo são ilustrativos.
Encontrou um erro ou um número desatualizado? Avise a gente.
