Diária ou empreitada: qual forma de pagar escolher em cada serviço

Diária ou empreitada? Veja quem corre o risco em cada uma, em que serviço cada forma funciona melhor e uma comparação em reais de um banheiro.

Por Artur Batissoco · Revisado por Artur Batissoco · Publicado em · 6 min de leitura

Foto: Surprising_Media (Pixabay (abre em nova aba))

Resposta curta

Na diária, você paga pelo tempo e o risco do atraso é seu. Na empreitada, você paga pelo serviço pronto e o risco do atraso é do profissional. Use a diária em serviço pequeno ou incerto. Use a empreitada quando o escopo está bem definido e dá para medir o que foi entregue.

Comparativo "Quadro rápido para decidir": Reparo de 1 ou 2 dias: melhor forma diária, por quê escopo pequeno, pouco risco; Problema escondido: melhor forma diária, por quê ninguém sabe o tamanho real; Banheiro com projeto pronto: melhor forma empreitada, por quê escopo definido e medível; Pintura completa: melhor forma empreitada, por quê dá para medir por m² e por cômodo; Ajustes no fim da obra: melhor forma diária, por quê serviço variado e curto.
Neste guia
  1. O que muda entre diária e empreitada
  2. Quando a diária funciona melhor
  3. Quando a empreitada funciona melhor
  4. Exemplo resolvido: um banheiro nas duas formas
  5. Quadro rápido para decidir
  6. Erros comuns
  7. Perguntas frequentes
  8. Teste você mesmo
  9. Fontes
  10. Como este guia foi feito

O que muda entre diária e empreitada

As duas formas pagam a mesma coisa: o trabalho. O que muda é quem fica com o risco.

  • Diária. Você paga cada dia trabalhado. Se a obra render pouco, você paga mais dias. Se chover, o dia pode não acontecer.
  • Empreitada. Você paga um valor fechado pelo serviço inteiro. Se o profissional demorar mais que o previsto, o custo extra é dele.

O Código Civil chama de empreitada o contrato em que alguém se compromete a entregar uma obra. Ele prevê dois tipos. Na empreitada só de mão de obra, o profissional entra com o trabalho. Na empreitada com material, ele também compra o material e responde por ele.

Quando a diária funciona melhor

A diária é boa quando ninguém sabe direito o tamanho do serviço. Alguns casos típicos:

  • reparo pequeno, de um ou dois dias;
  • obra com problema escondido, como infiltração de origem desconhecida;
  • serviço em que você mesmo vai decidir os detalhes no caminho;
  • ajustes no fim de uma obra maior.

Para a diária dar certo, combine o horário, o que entra no dia e quem compra o material. Anote os dias trabalhados num caderno ou numa planilha. O guia diária de pedreiro mostra como conferir se o valor é justo.

Quando a empreitada funciona melhor

A empreitada é boa quando o serviço tem começo, meio e fim claros. Por exemplo:

  • assentar o piso de uma sala de 20 m²;
  • reformar um banheiro com projeto e materiais escolhidos;
  • pintar uma casa inteira com as cores definidas.

Para a empreitada dar certo, o escopo precisa estar escrito. O que entra, o que fica fora, o acabamento esperado e o prazo. Sem isso, cada mudança vira discussão de preço. Se a reforma prevê demolição de parede, a parede precisa ser avaliada antes por um engenheiro ou arquiteto com registro no CREA ou no CAU.

Na empreitada maior, não pague tudo no começo. Divida o valor por etapas e libere cada parte depois de conferir o que foi feito. O guia pagamento por etapas na obra mostra como montar os percentuais.

Exemplo resolvido: um banheiro nas duas formas

Carla vai trocar o piso, o revestimento e as louças de um banheiro de 4 m². O material ela compra à parte. Ela recebe duas propostas para a mão de obra.

Proposta por diária: pedreiro a R$ 260 e ajudante a R$ 150, com estimativa de 12 dias.

  • pedreiro: 12 × R$ 260 = R$ 3.120;
  • ajudante: 12 × R$ 150 = R$ 1.800;
  • total estimado: R$ 3.120 + R$ 1.800 = R$ 4.920.

Proposta por empreitada: R$ 5.800 pelo serviço pronto, com prazo de 15 dias.

A diária parece mais barata. Mas e se a obra atrasar? Com 15 dias em vez de 12, a conta muda:

  • pedreiro e ajudante por dia: R$ 260 + R$ 150 = R$ 410;
  • diária com atraso: 15 × R$ 410 = R$ 6.150.

O ponto de virada fica perto de 14 dias. A partir daí, a empreitada sai mais barata: R$ 5.800 ÷ R$ 410 = 14,15 dias.

A regra geral: compare a empreitada com a diária mais um atraso realista, não com a estimativa otimista.

Quadro rápido para decidir

Antes de escolher, vale ter a referência de custo do seu estado, que está no guia custo da obra por m².

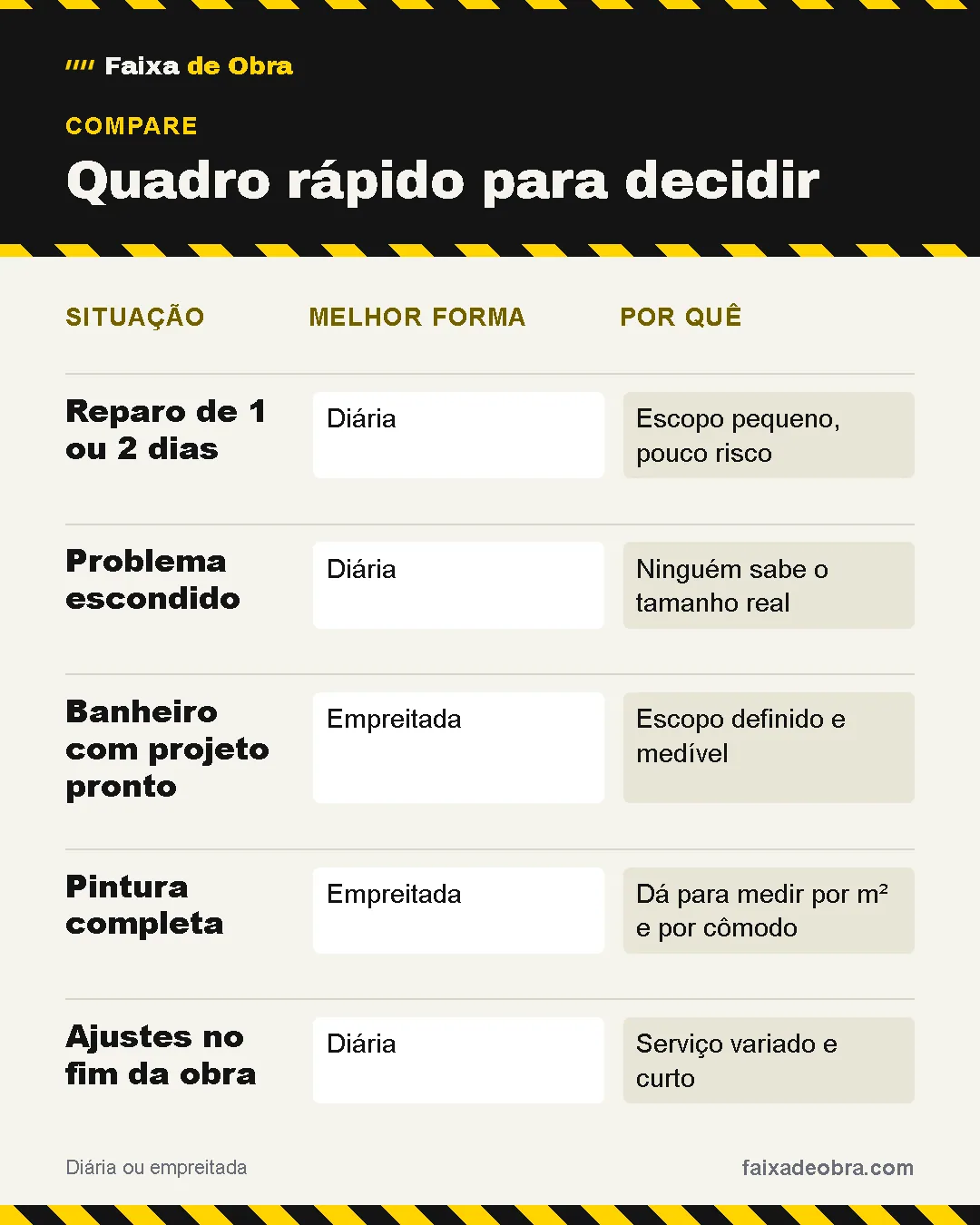

Quadro rápido para decidir
SituaçãoMelhor formaPor quê
Reparo de 1 ou 2 diasDiáriaEscopo pequeno, pouco risco
Problema escondidoDiáriaNinguém sabe o tamanho real
Banheiro com projeto prontoEmpreitadaEscopo definido e medível
Pintura completaEmpreitadaDá para medir por m² e por cômodo
Ajustes no fim da obraDiáriaServiço variado e curto

Erros comuns

  • Comparar só o número final. Muita gente acha que a menor proposta é sempre a melhor. Na verdade, a diária estimada não inclui atraso, e a empreitada já carrega esse risco no preço.
  • Fechar empreitada sem escopo escrito. Muita gente acha que combinar de boca basta. Na prática, o que não está escrito vira discussão, porque cada lado lembra de um jeito.
  • Pagar a empreitada inteira adiantada. Muita gente acha que pagar antes garante prioridade. Na verdade, sem nenhuma parte pendente o profissional perde o motivo para voltar e terminar.

Perguntas frequentes

O que é melhor: pagar por dia ou por empreitada?

Depende do serviço. Para reparos curtos ou problemas de tamanho incerto, a diária funciona melhor. Para serviços com escopo bem definido, como um banheiro com projeto pronto, a empreitada protege você do atraso. Compare sempre com uma margem de atraso na diária.

Como pagar uma empreitada sem correr risco?

Divida o valor em etapas ligadas ao que foi entregue, como demolição, base, revestimento e acabamento. Libere cada parcela depois de conferir a etapa. Deixe uma parte final para depois da entrega e dos testes.

O empreiteiro responde se abandonar a obra?

Sim. O Código Civil diz que, se a empreitada for suspensa sem justa causa, o empreiteiro responde por perdas e danos. Para provar o que foi combinado, guarde o contrato, o orçamento e os comprovantes de pagamento.

Teste você mesmo

  1. A diária de um pintor é R$ 220, sem ajudante. A empreitada da mesma pintura é R$ 1.980. A partir de quantos dias a empreitada compensa?
    Ver resposta

    R$ 1.980 ÷ R$ 220 = 9 dias. Acima de 9 dias, a empreitada sai mais barata.

  2. Na empreitada, quem paga o custo de um atraso causado pelo próprio profissional?
    Ver resposta

    O profissional, porque o preço é fechado pelo serviço pronto.

  3. Você vai investigar uma infiltração de origem desconhecida. Qual forma de pagar usa?
    Ver resposta

    Diária, porque ninguém sabe o tamanho do serviço antes de abrir.

Fontes

Como este guia foi feito

Escrito por Artur Batissoco, com apoio de inteligência artificial na redação. Revisado por Artur Batissoco. Os artigos do Código Civil e do Código de Defesa do Consumidor foram conferidos no site do Planalto em 08/10/2026. Os valores do exemplo são ilustrativos.

Encontrou um erro ou um número desatualizado? Avise a gente.

Diária ou empreitada: qual forma de pagar escolher em cada serviço | FaixaDeObra
